Hoe ken ik manueel een kostenplaats toe aan de werktijd (manuele nacalculatie)?

Manueel één of meerdere kostenplaatsen toewijzen aan de gepresteerde werktijd van de gebruikers gebeurt als volgt.

Time > Nacalculatie manuele uren

Selecteer de gewenste gebruiker in de alfabetische keuzelijst en selecteer vervolgens de werkweek die in de sectie Overzicht dient te verschijnen.

Klik bovenaan op de knop Nieuwe lijn.

In de sectie Details wordt een blanco rij toegevoegd. Noteer in het veld Code de code van de kostenplaats en vervolgens in het vak onder één of meerdere data de gewenste werktijd die je aan deze kostenplaats wenst toe te wijzen.

Klik daarna bovenaan op de knop Opslaan. In de sectie Detail verschijnt de totale werktijd die aan deze kostenplaats is toegewezen.

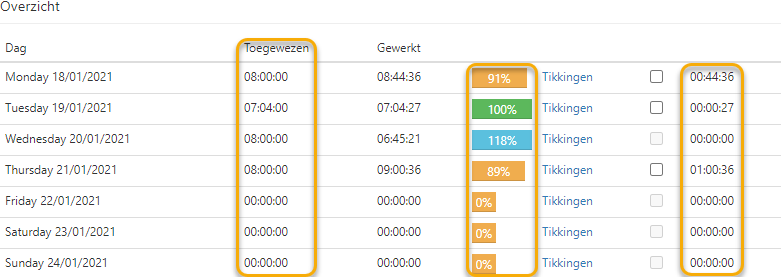

De sectie Overzicht wordt eveneens aangevuld. De toegewezen werktijd wordt aangevuld, alsook het percentage van de werktijd dat reeds is toegewezen aan een werf. Het balkje wordt oranje ingekleurd indien nog niet alle werktijd is toegewezen aan een werf, groen indien dit wel het geval is, en blauw indien er meer werktijd aan een kostenplaats werd toegewezen dan werd gepresteerd.

Heb je bij de toewijzing van de uren een fout gemaakt? Maak de gewenste wijzigingen en klik nogmaals op de knop Opslaan.

Klik nogmaals op de knop Nieuwe lijn om hetzelfde te doen voor een andere kostenplaats, gebruiker of termijn.

Klik op de knop Annuleren om de nieuwe lijn te wissen.

Indien je de kostenplaats aan de werktijd van meerdere gebruikers wenst te koppelen, kan dat snel zoals uitgelegd in artikel Hoe ken ik manueel een kostenplaats toe aan de werktijd van meerdere gebruikers (manuele nacalculatie)?.
